Proyecto de piscinas garantizará la continuidad operacional por al menos 15 años

Una contingencia climática y la necesidad transversal de mantención generaron la respuesta integral de la gerencia de Proyectos.

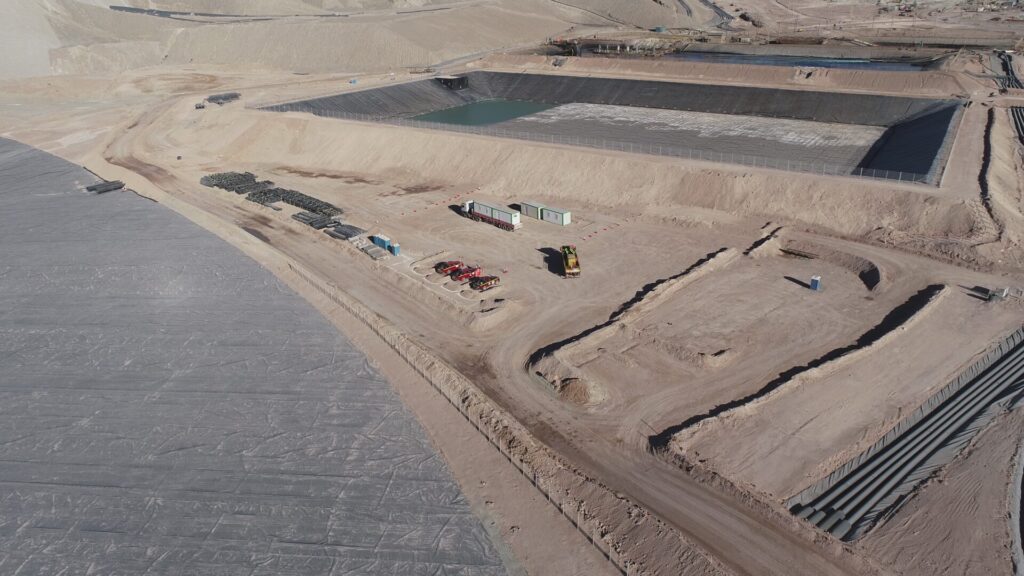

El proyecto de reparación y modernización de las piscinas operacionales en Minera Zaldívar se convirtió en una iniciativa emblemática para la gerencia de Proyectos. Estas instalaciones son fundamentales para poder garantizar la continuidad de la producción de cobre y representan un compromiso con la sostenibilidad y la excelencia.

En marzo de 2015, un evento climático extremo, conocido como ‘lluvia milenaria’, impactó la región de Antofagasta con 56,4 mm de precipitación en solo cuatro horas. El hecho provocó el colapso de una piscina de emergencia, además de afloramientos de solución y compromisos ambientales. La Compañía finalizó en 2022 la construcción de un embalse de agua lluvia con capacidad de 325.000 m³, destinado a proteger la infraestructura existente y respaldar las operaciones actuales.

Continuidad operacional

Ya desde 2020 se detectaron filtraciones en las piscinas operacionales, lo que desencadenó una respuesta integral por parte de la gerencia de Proyectos, con la prioridad de realizar las reparaciones necesarias sin interrumpir los procesos. “La organización no está en condiciones de detenerse durante cuatro meses, por lo que hemos implementado soluciones innovadoras que garantizan la continuidad,” explicó el líder de proyectos, Carlos Briceño.

Las acciones incluyen la construcción de drenes retenedores para recuperar soluciones infiltradas, el reemplazo de geosintéticos en piscinas claves, extendiendo su vida útil por al menos 15 años, y la adaptación de reboses de emergencia hacia el embalse construido.

Resultados y plazos cumplidos

Los avances del proyecto destacan por su eficiencia y cumplimiento anticipado de plazos, donde los drenes principales fueron finalizados en febrero de 2023, un mes y medio antes de lo comprometido. Asimismo, la reparación de la piscina de emergencia concluyó en julio de 2023, también antes del plazo previsto.

Actualmente, el equipo está enfocado en trasladar las operaciones de la piscina de refino inferior a la piscina de emergencia, permitiendo su reparación sin afectar la producción. Se espera completar esta etapa en enero de 2025, garantizando el cumplimiento de responsabilidades ambientales.

La gerencia de Proyectos Operacionales trabaja de manera transversal con áreas clave como Metalurgia, Mantenimiento y Planificación. Este enfoque colaborativo ha sido clave para aportar a la continuidad operacional y al cumplimiento de compromisos productivos.
